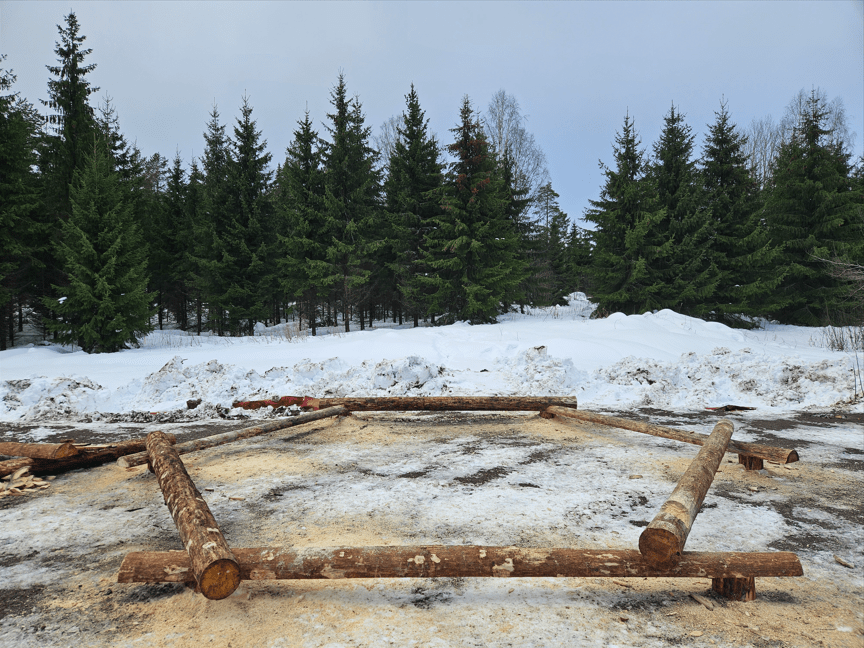

Huom. Muistahan kirjata tehdyt talkootyöt ylös erittele tuntimäärä minkä verran on konetöitä. Tästä voit ladata tuntikortin tulostettavaksi talkootöiden kirjanpitoa varten. Tehdyistä töistä täytyy ottaa kuittaus talkoiden vastuuhenkilöltä: tuntikortti.pdf
Haluatko olla tukemassa hanketta? Jäppilän Itä-Pohjan Erämiehet ry. etsii yhteistyökumppaneita hanketta varten. Ole yhteydessä puheenjohtajaan 045 145 8063. Seurassa on noin 100 jäsentä ja paljon maanomistajia, jotka vaikuttavat Pieksämäen ja Varkauden alueella.
Kotahankkeen talkoomaksut tai muuten hankkeen tukeminen maksetaan Jäppilän Itä-Pohjan Erämiehet ry tilille FI05 5340 1420 0078 96. Laita maksun viestiin maksajan (jäsenen) nimi.
Tulevat talkoot:
24.3.2026 klo 8:00 kehikon viimeistely, siivous ja polttopuu talkoot

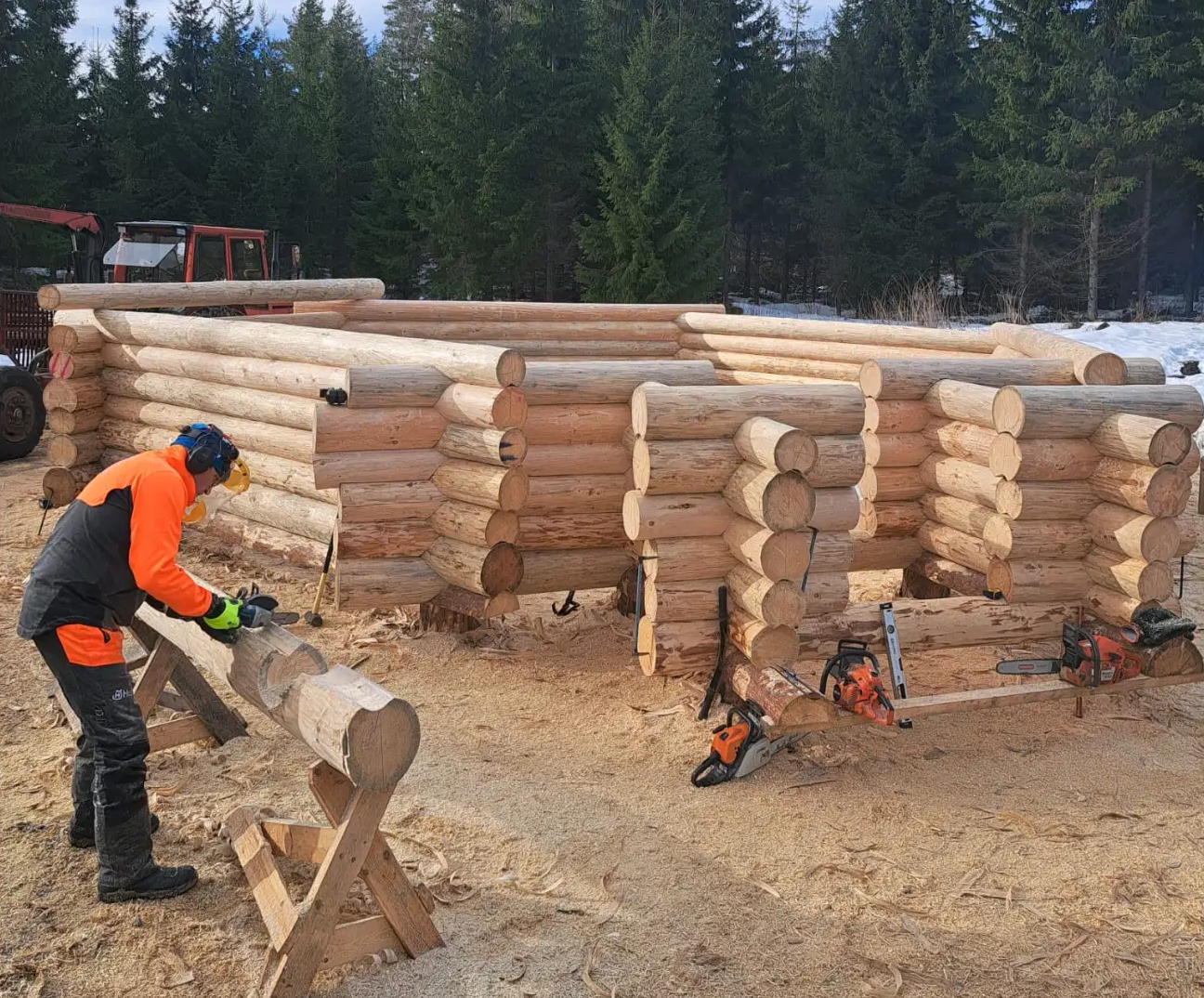

xx.y.2026 Sahaus talkoot, aikataulu tarkentuu
22.3.2026

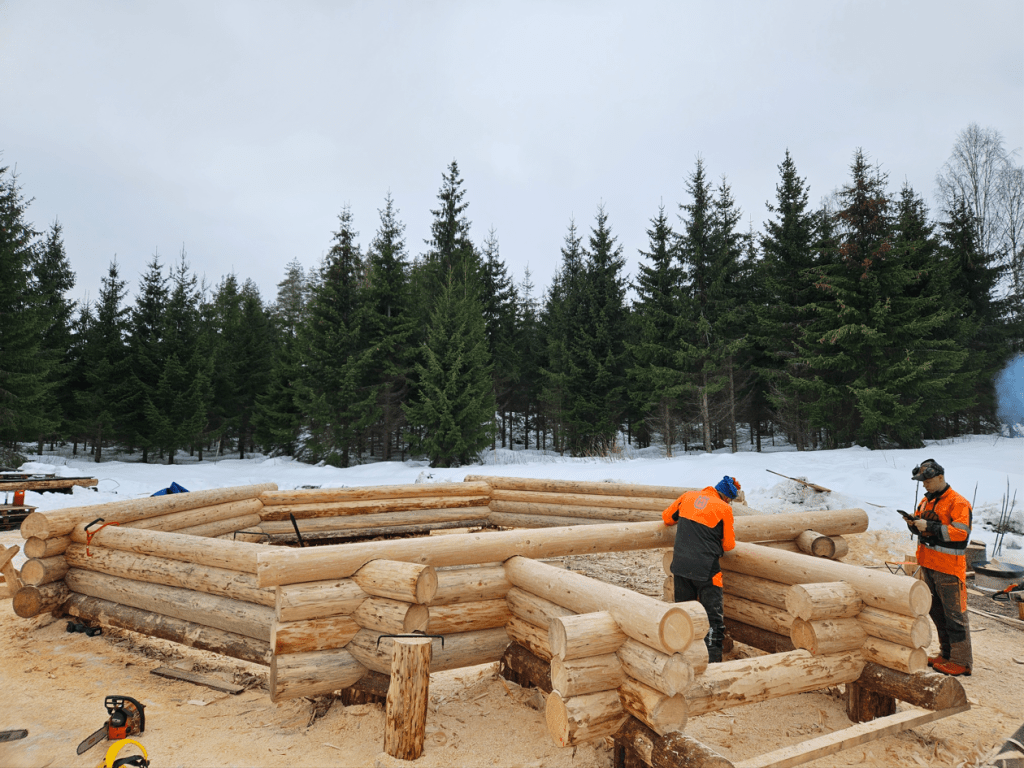

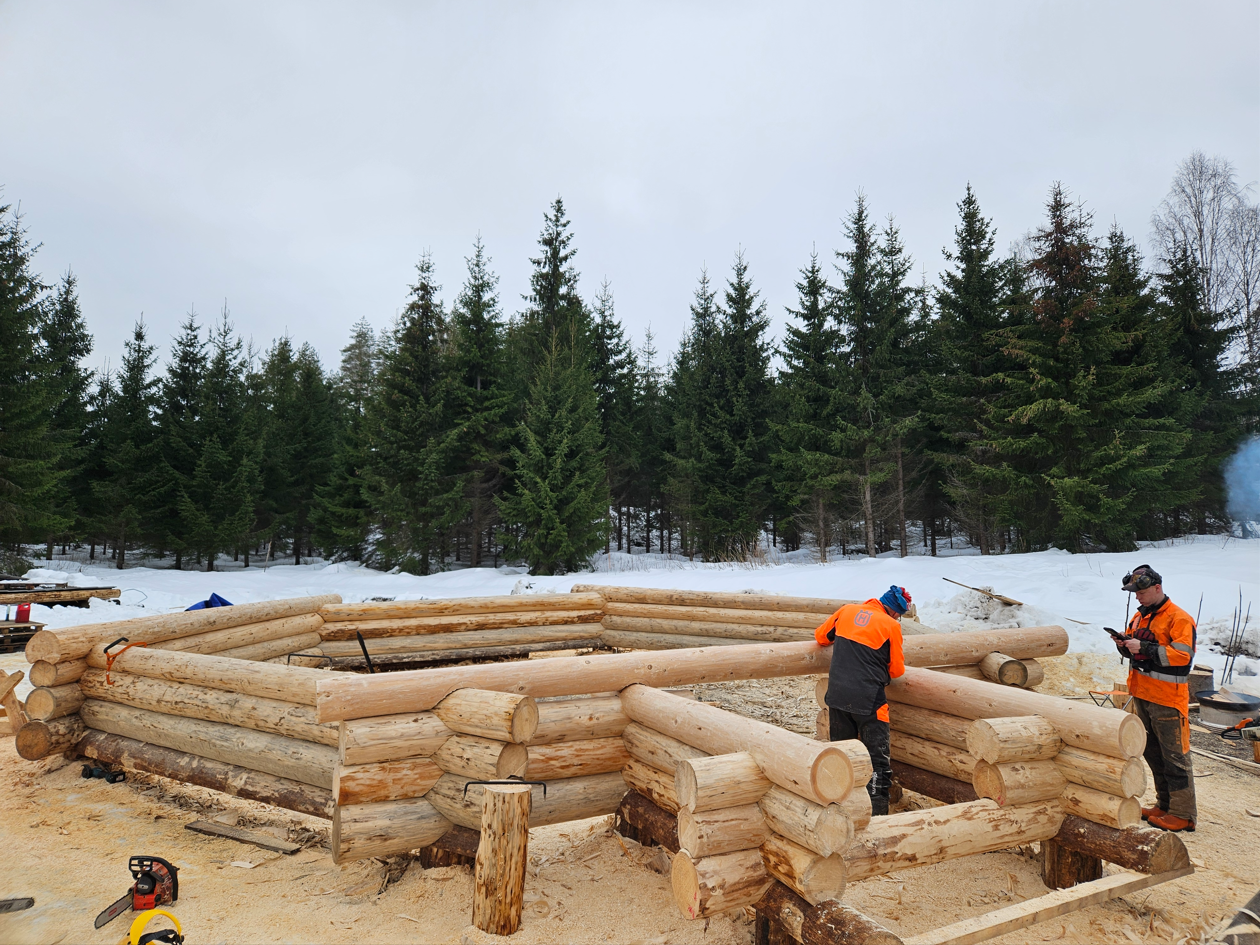

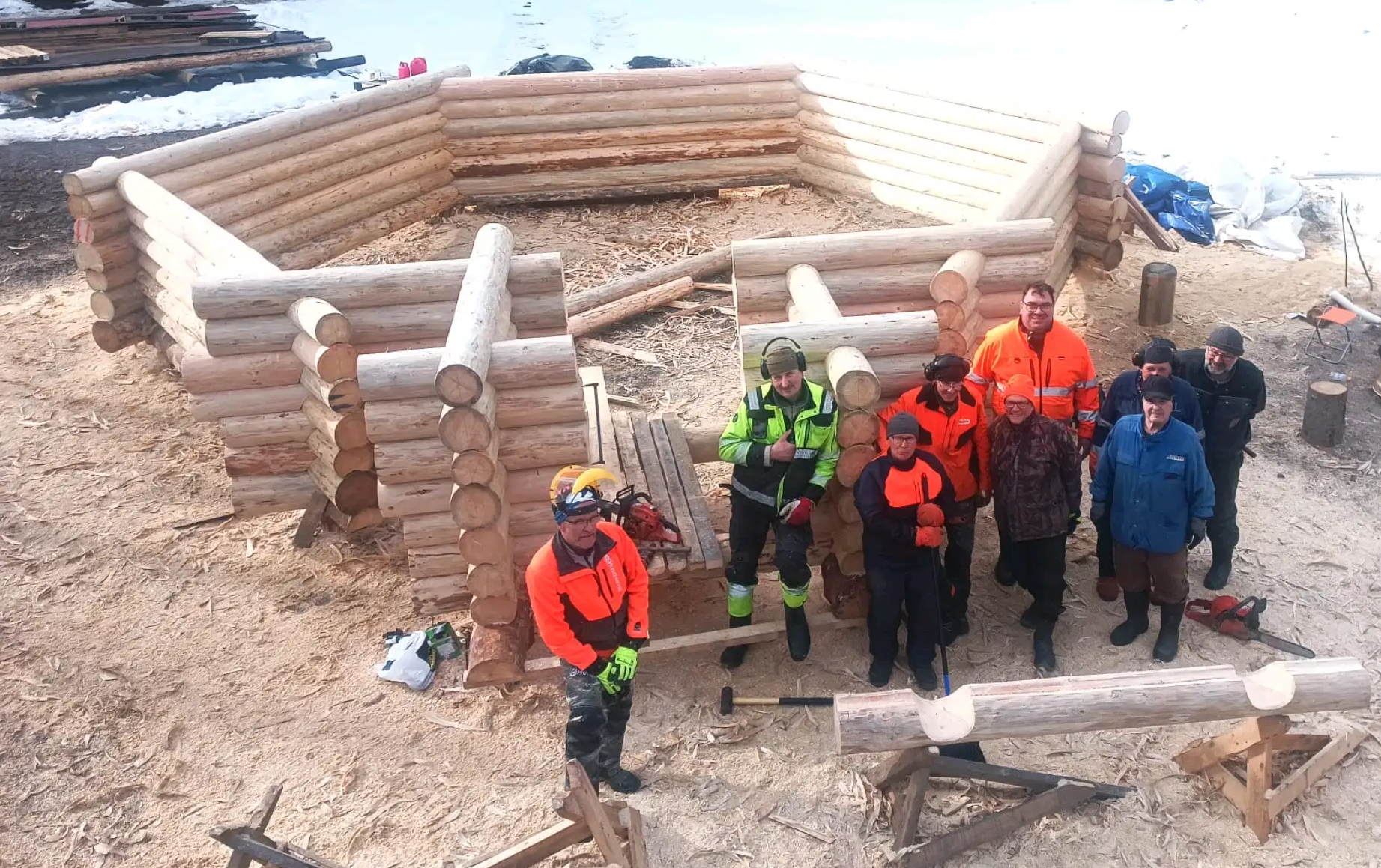

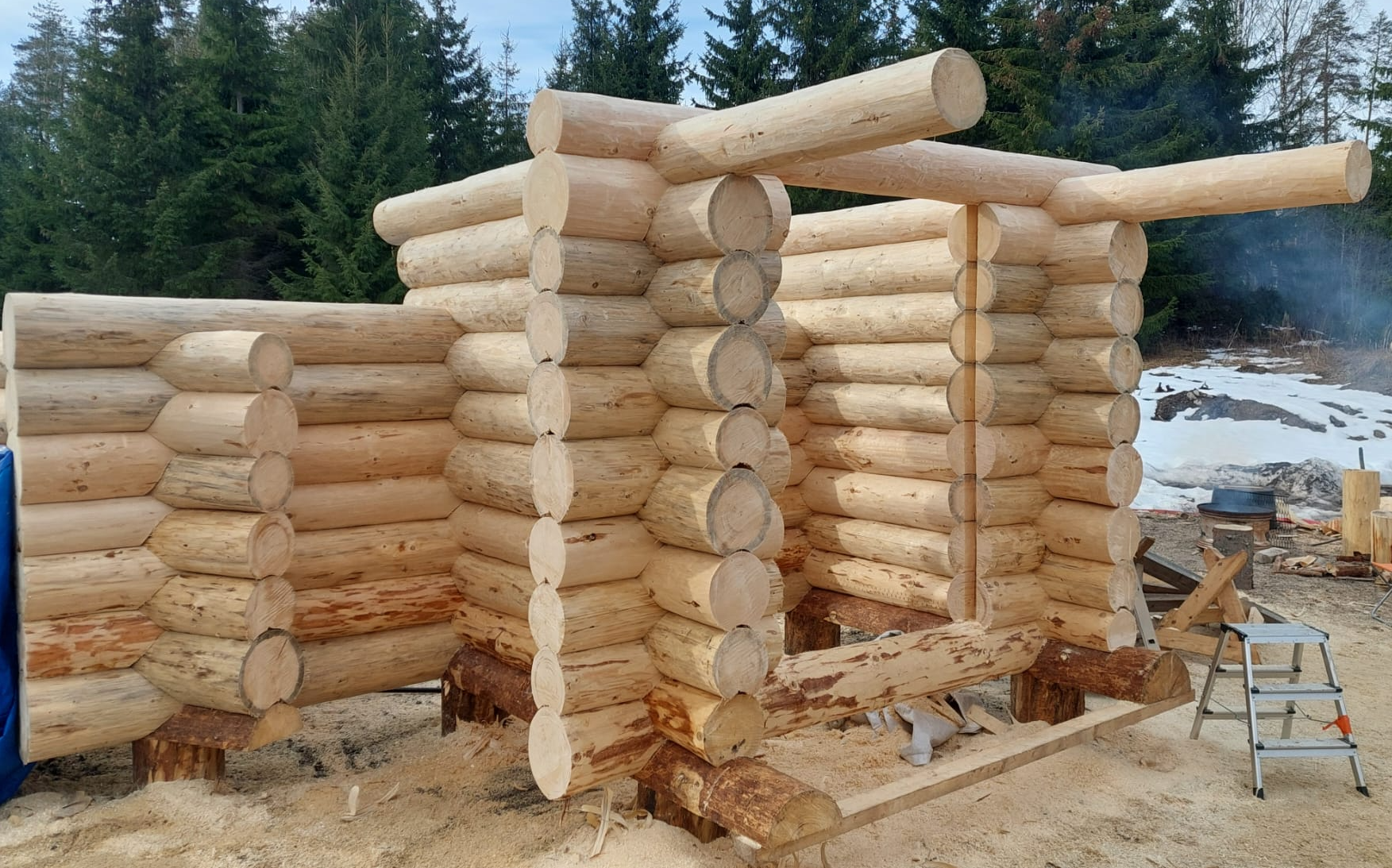

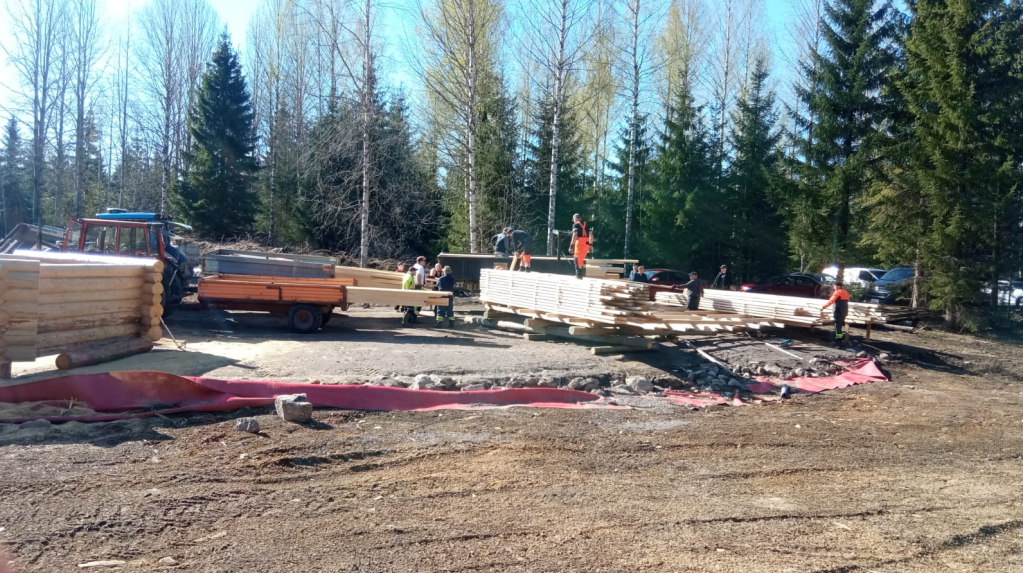

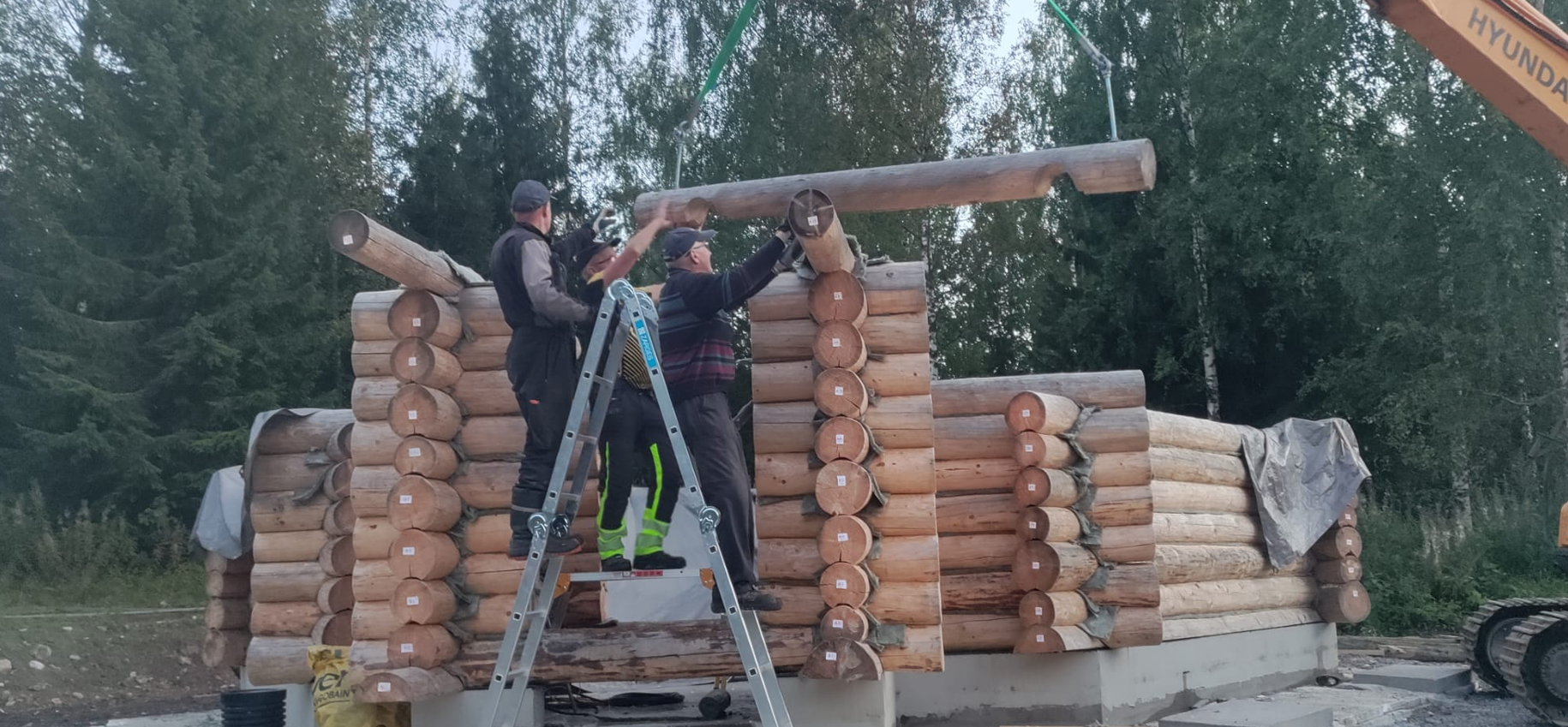

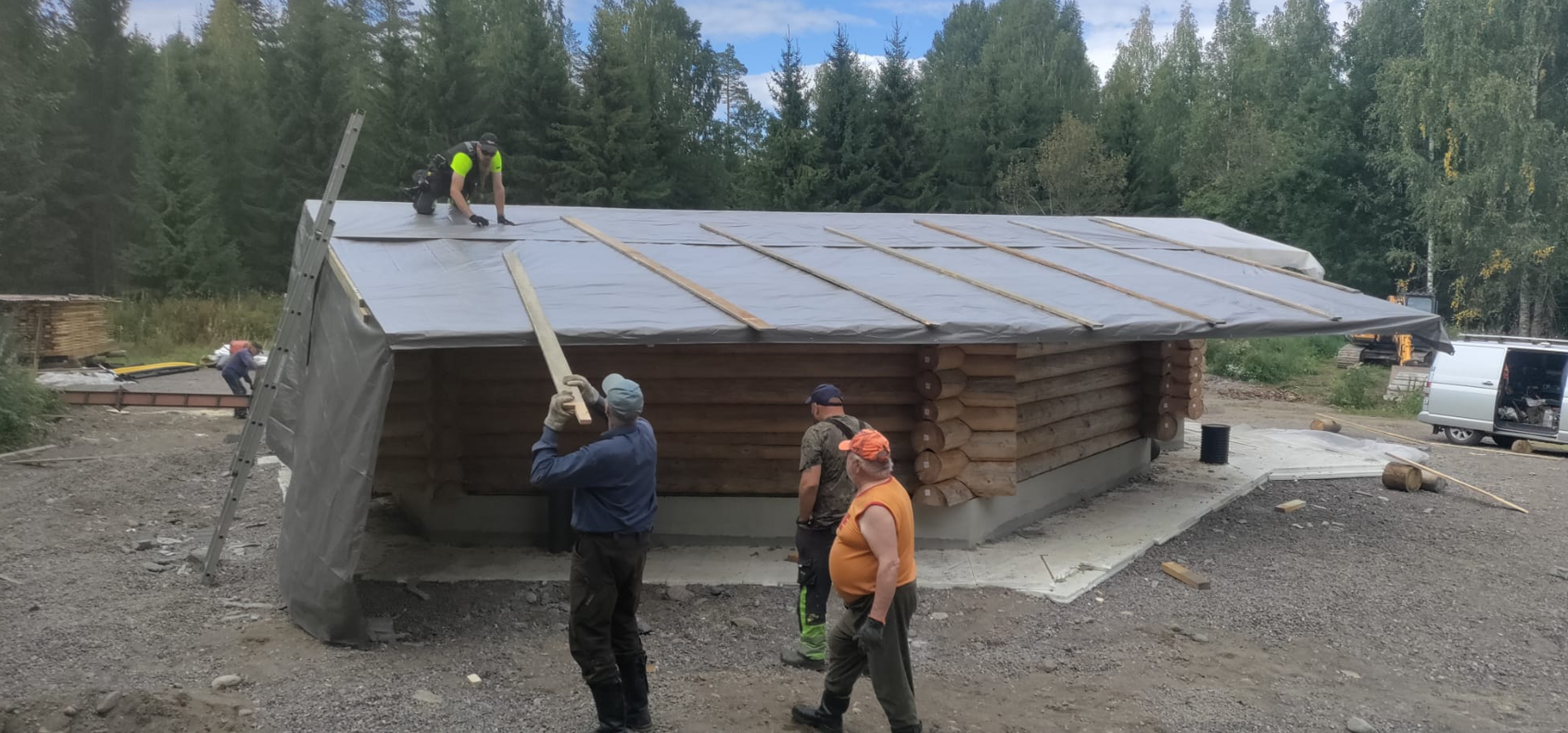

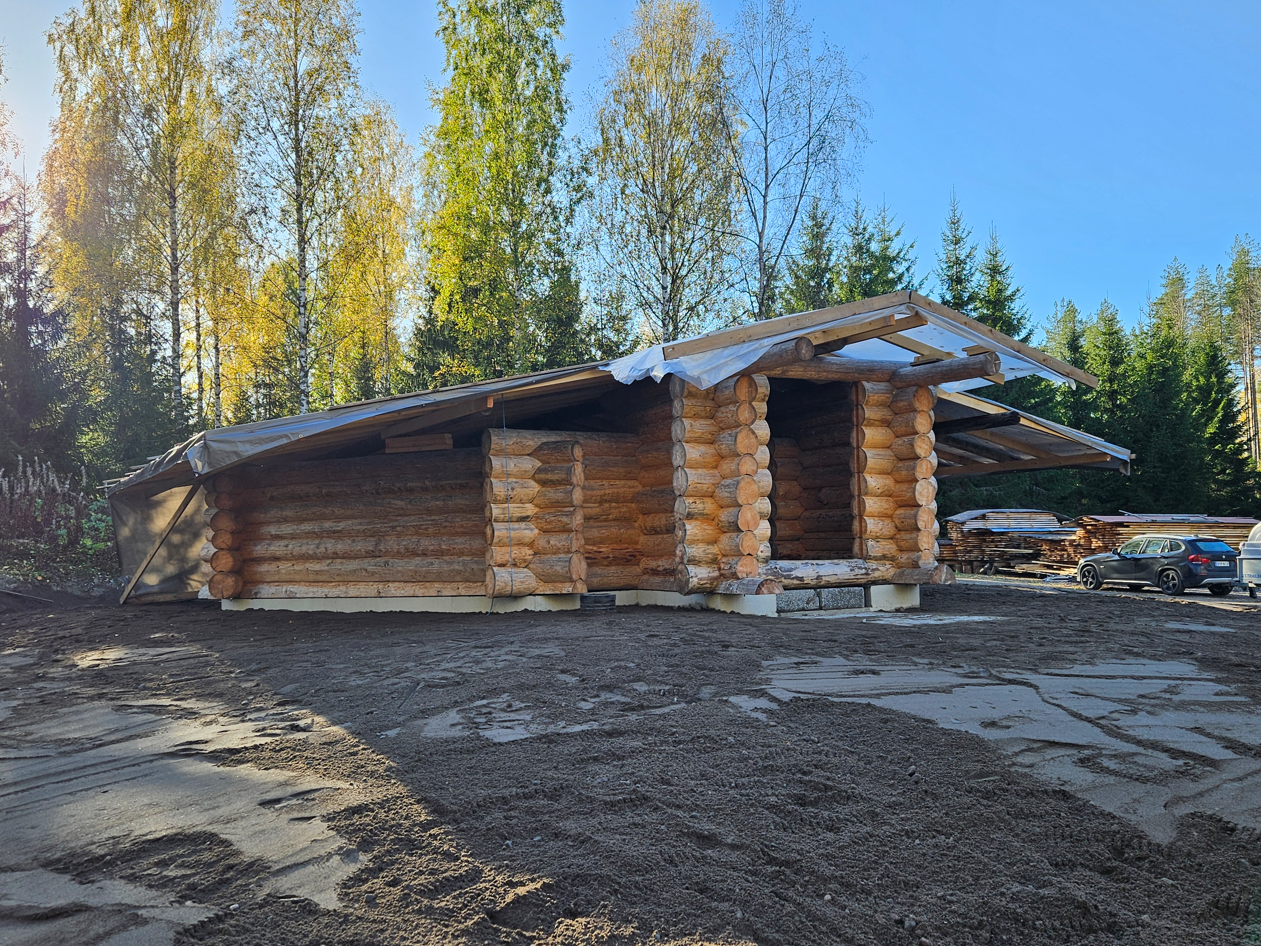

Hirsikehikko saavutti harjakorkeutensa. Vielä viimeistelyhommia ja sen jälkeen tulevia isompia toimenpiteitä on lautojen ja lankkujen sahuuttaminen (vaatii talkoita). Sen jälkeen odotellaan tontin kuivamista, että päästään pohjatöiden äärelle.

19.3.2026

18.3.2026

12.3.2026
Päivä oli synkkä sekä sään että päätösten osalta. Tänään saatiin Leader Veej’jakan hallituksen päätös:
”PÄÄTÖS: Hallitus ei puolla hankkeelle tukea. Hallitus katsoo, että investointikohteen sijainti ei tue hakijayhteisön jäsenistöä laajemman säännöllisen käyttäjäkunnan vakiintumista kohteelle, eikä hanke siksi täytä yleishyödyllisyyden keskeisintä kriteeriä.”
Ei ole ihme, että tällaisella maaseudun kehittämisellä maaseudut autioituvat. Onneksi seura jatkaa ponnisteluja hankkeen eteenpäin viemiseksi, mutta luonnollisesti mm. kodan sähköistämisestä ja näin toiveista luoda kaikille käytössä oleva kokouspaikka jää tällä erää haaveeksi. Toivomme yhteistyökumppaneita tai muita rahoitusajatuksia.
Rahoitushakemukseen voi tutustua täältä: https://1drv.ms/b/c/378412ccc2855bb4/IQAO7Q2Er5v8RpKdEplyzsArAdnHoPw0mIPyC6bhlUTERt4?e=DGAMiT
8.3.2026

7.3.2026

1.3.2026

28.2.2026

26.2.2026

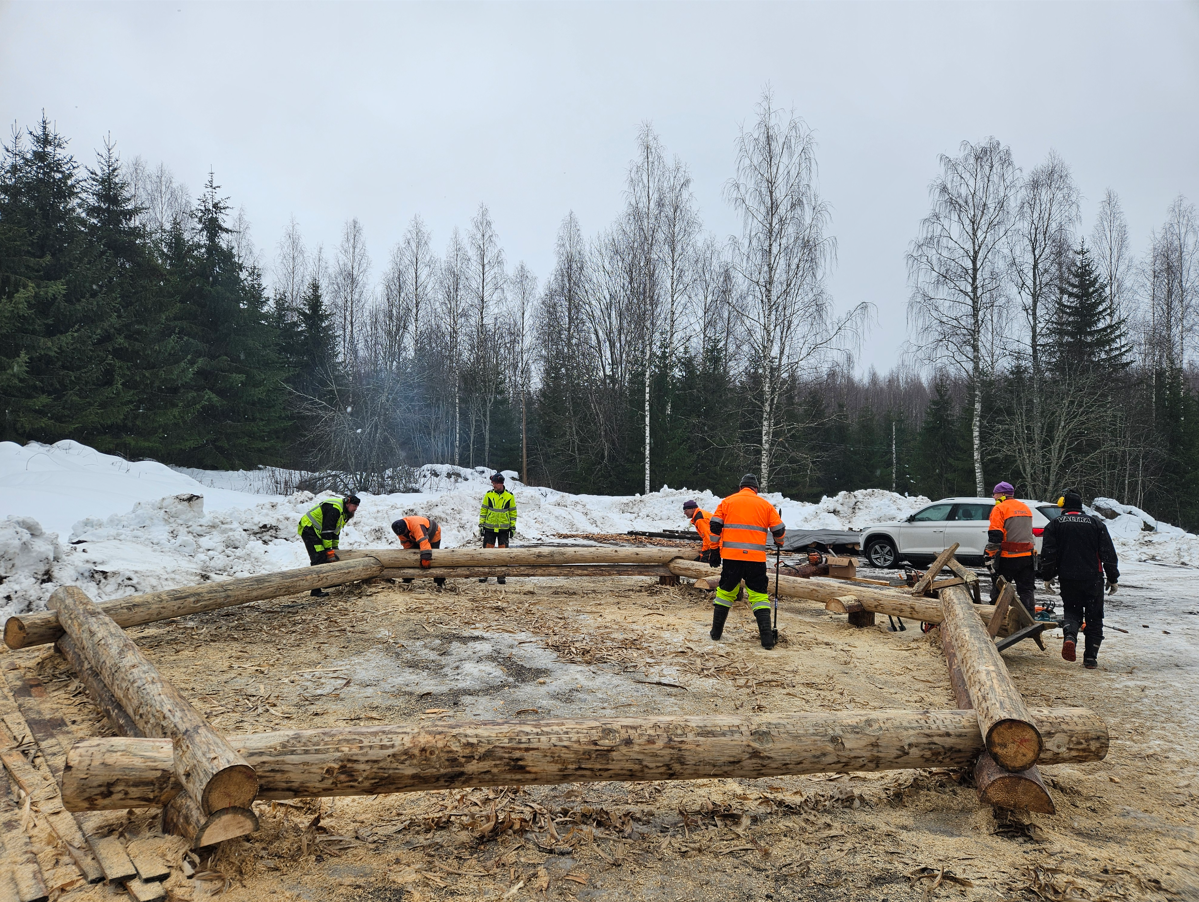

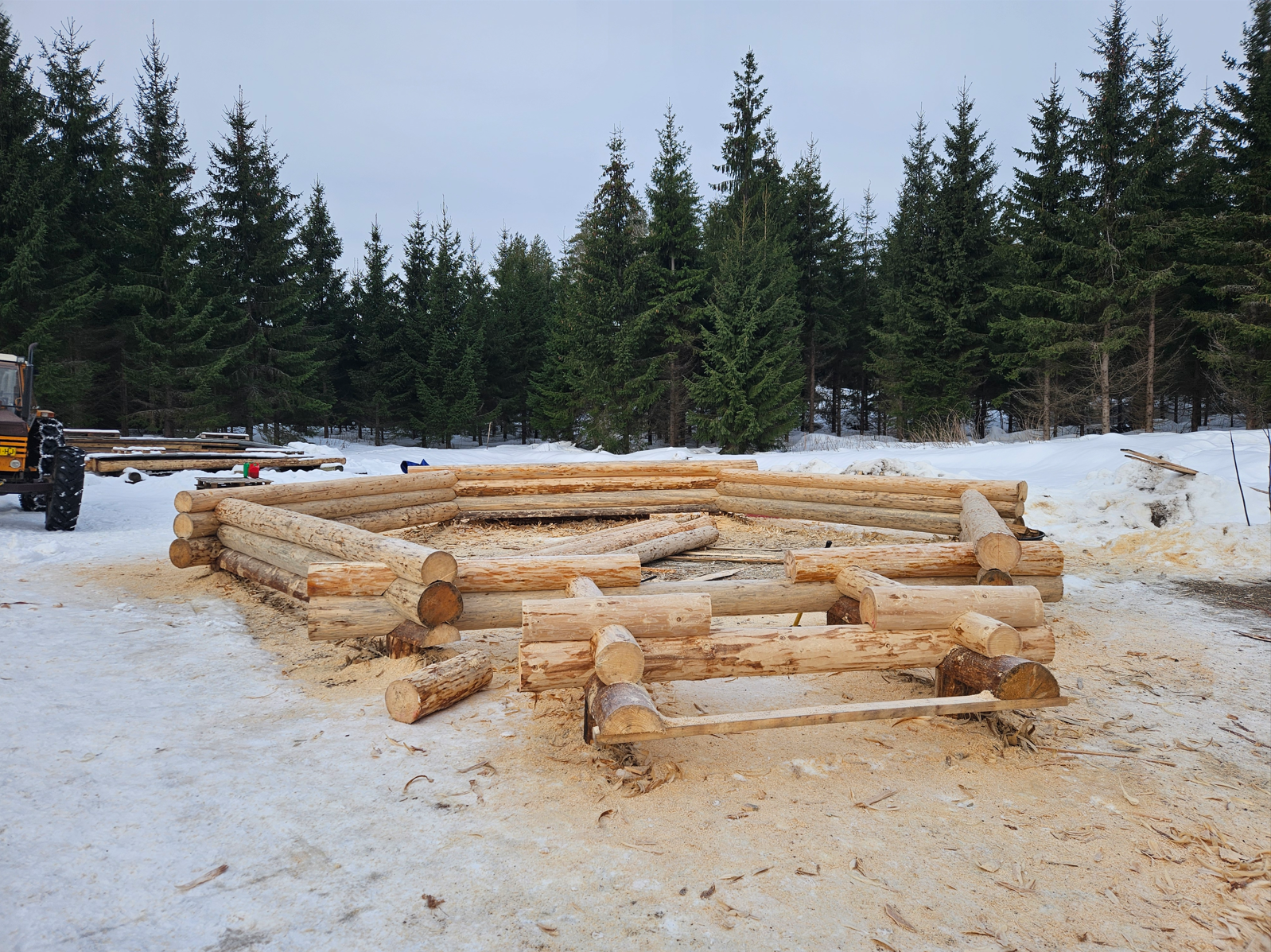

Talkoot käynnistyvät vuoden 2026 osalta hirsitöiden valmistelulla ja hirsien veistämisellä. Tulevat talkoot listataan tällä sivulla. Muistakaa pitää tuntikortilla tunnit ylhäällä mitä teette hankkeelle.
6.2.2026
Vuosikokouksessa päätettyä:
Kokouksessa päätettiin edistää kota hanketta aloittamalla hirsien veistely kevättalven
aikana. Tavoitteena on saada lattia valettua Juhannukseen mennessä ja syksyksi kota säältä suojaan. Samaan aikaan jatketaan muita piha- ja maanrakennustöitä. Kokouksessa päätettiin, että vuonna 2026 on osallistuttava vähintään kymmeneen talkoopäivään, tai muuten peritään 240 € talkoomaksu.
Talkoopäiviä on tulossa runsaasti ja tontilla riittää jokaiselle jäsenelle jotakin tekemistä joten kymmenen pakollisen talkoopäivän täyttyminen ei ole este kenellekään. Liitteenä alustava suunnitelma talkoopäivistä, talkoista tiedotetaan seuran WhatsApp-ryhmässä, jos et ole vielä ryhmässä otathan yhteyttä puheenjohtajaan, niin saadaan kaikki halukkaat mukaan viesti
rinkiin.
Vuosikokouksessa päätettiin, että jäsenmaksu on 40 €. Lisäksi tänä vuonna peritään 40 €:n
suuruinen ”kotamaksu”, joka veloitetaan jäsenmaksun yhteydessä.
Hankkeen talkoiden alustavaa aikataulua:
| la 28.2 | Lumien siivoukset / paikkojen valmistelu | |
| su 1.3 | Hirsitöiden aloitus | |
| la 7.3 | Hirsien veistäminen | |
| su 8.3 | Hirsien veistäminen | |
| la 14.3 | Hirsien veistäminen | |
| su 15.3 | Hirsien veistäminen | |
| la 21.3 | Hirsien veistäminen | |
| su 22.3 | Hirsien veistäminen | |
| la 28.3 | Hirsien veistäminen | |
| su 29.3 | Hirsien veistäminen | |

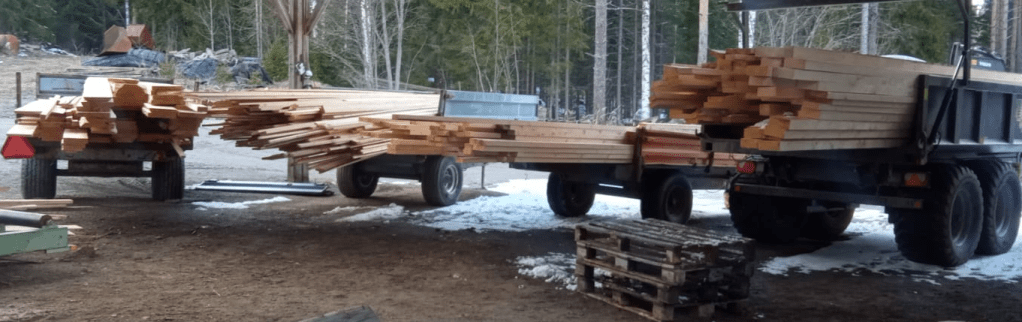

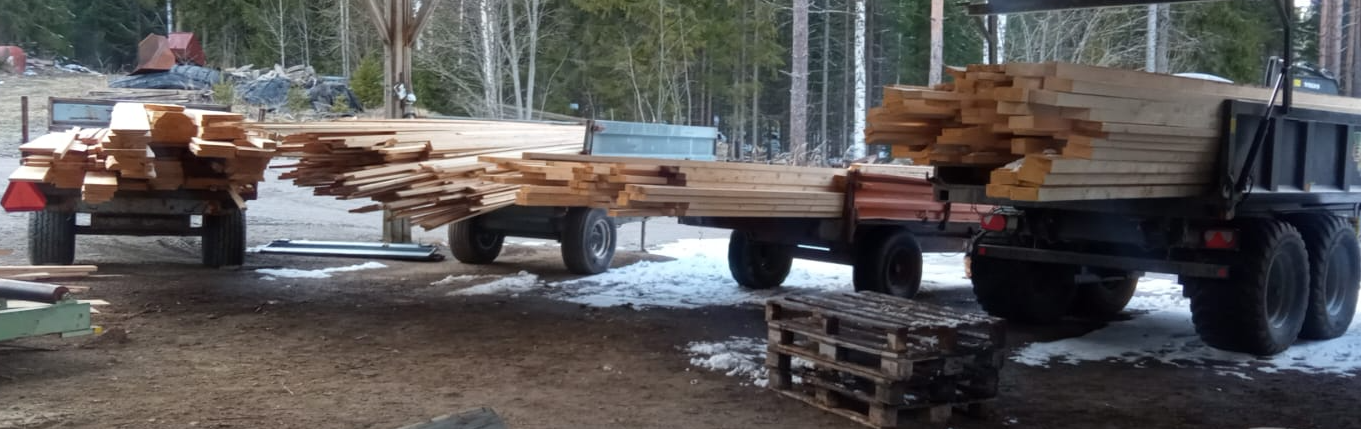

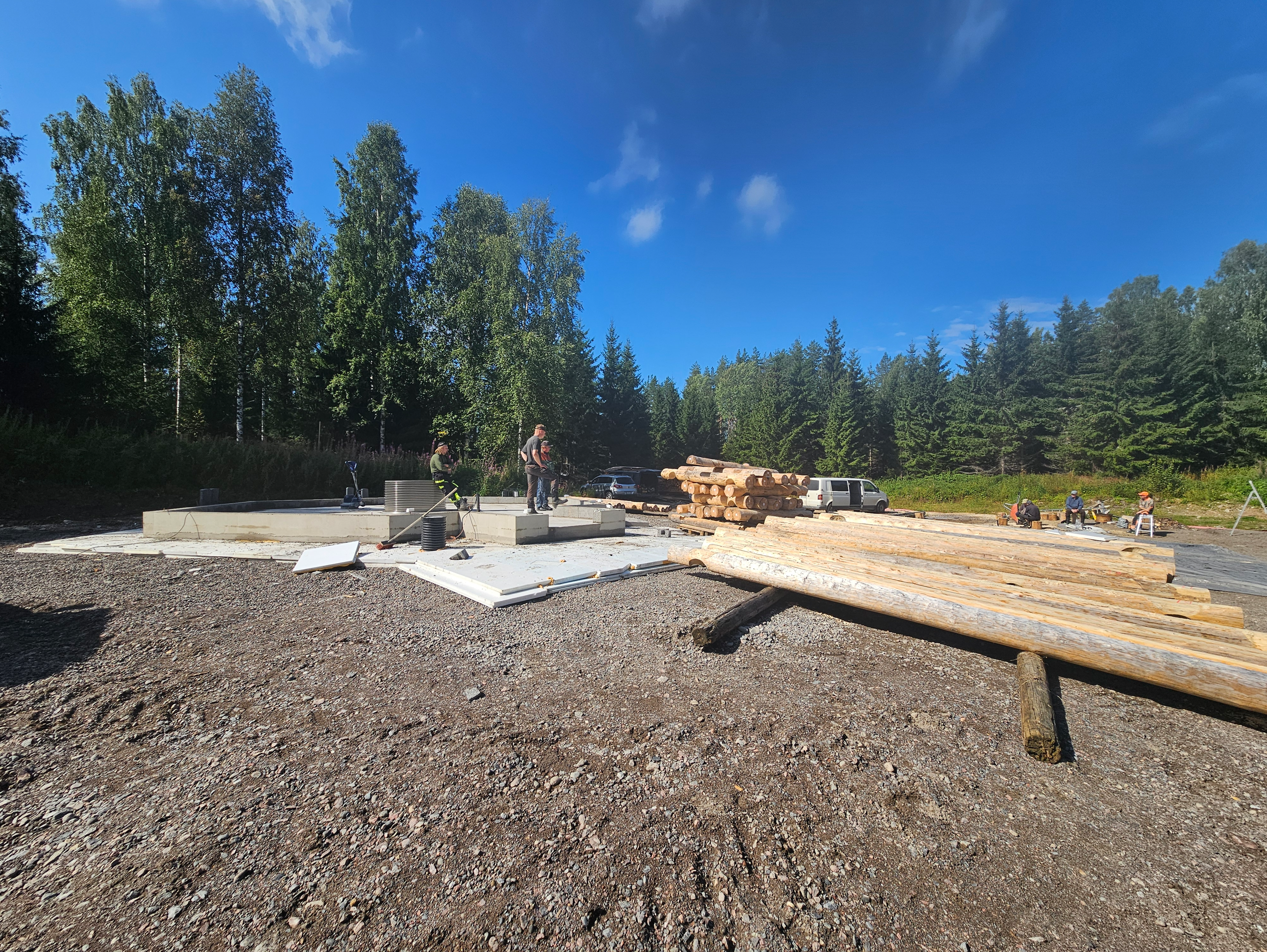

| Huhtikuu | Kattovasojen sekä penkkilankkujen sahaukset | |

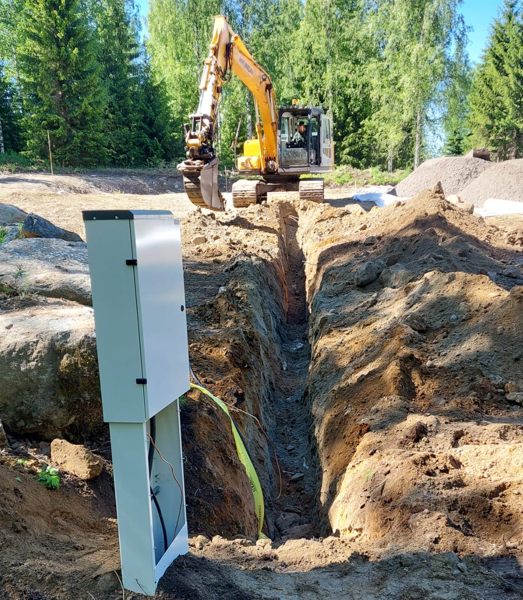

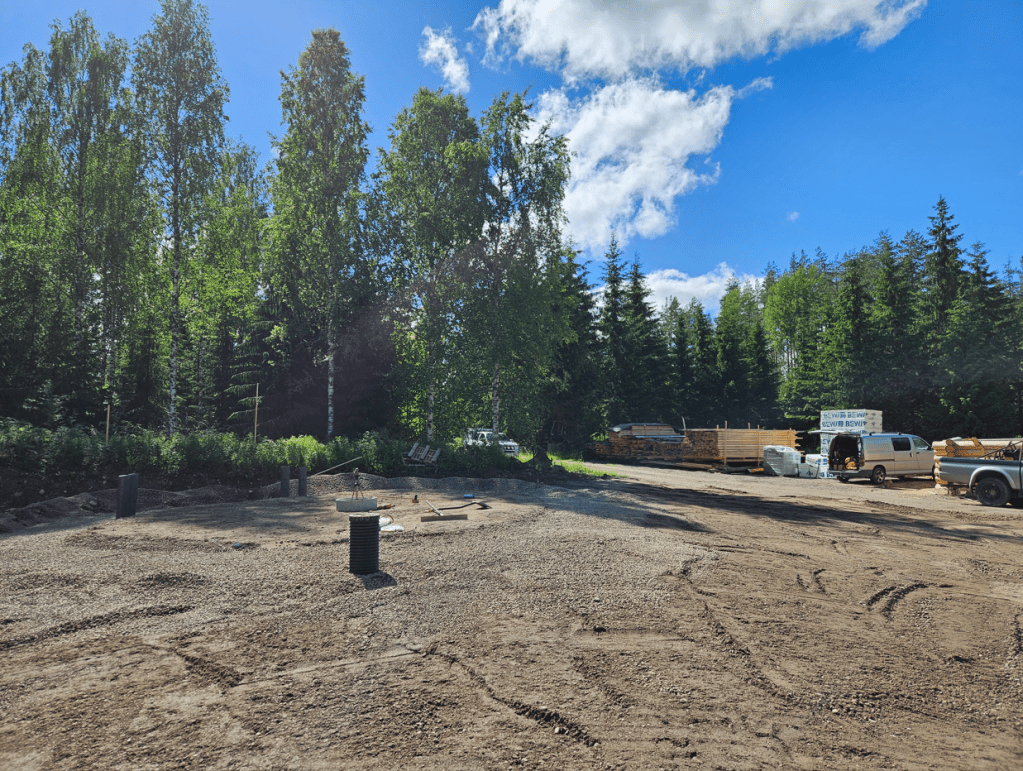

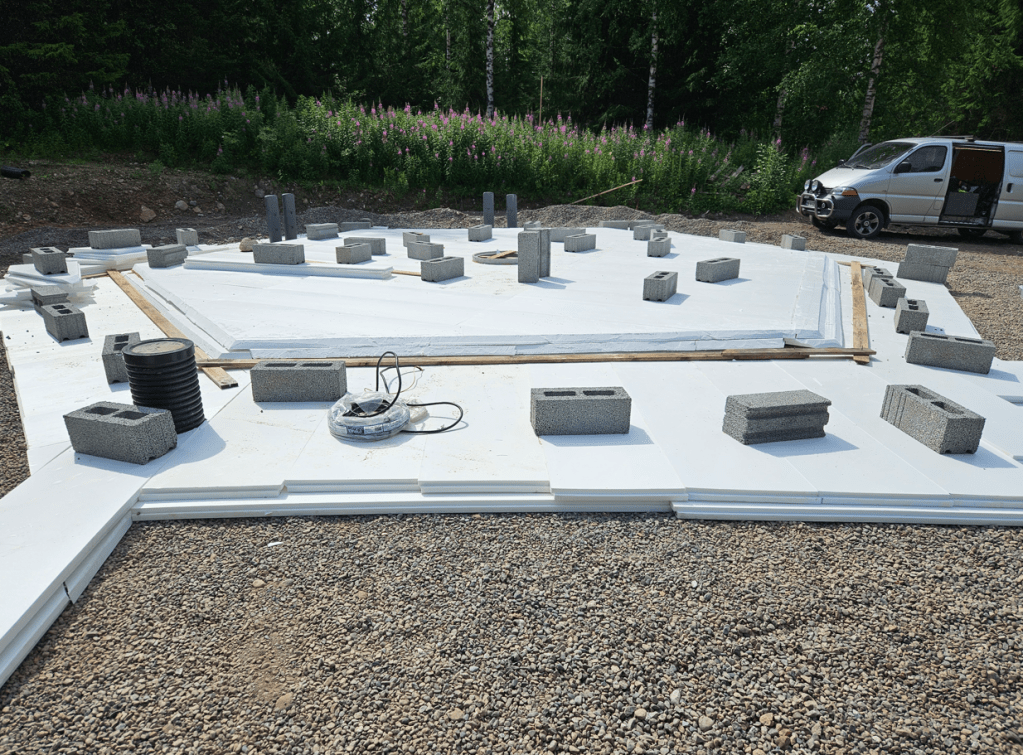

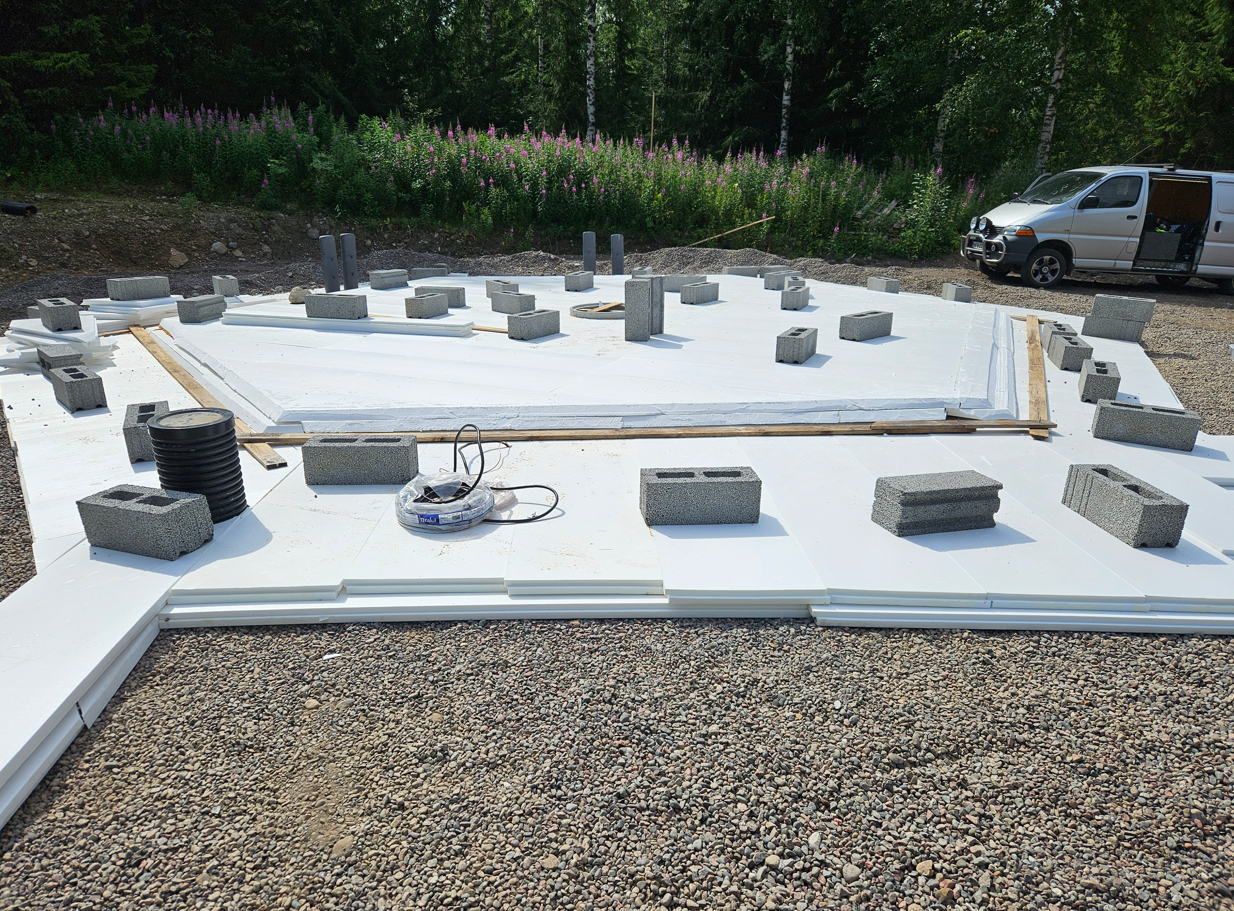

| Toukokuu | Pohjatyöt, sähkötyöt | |

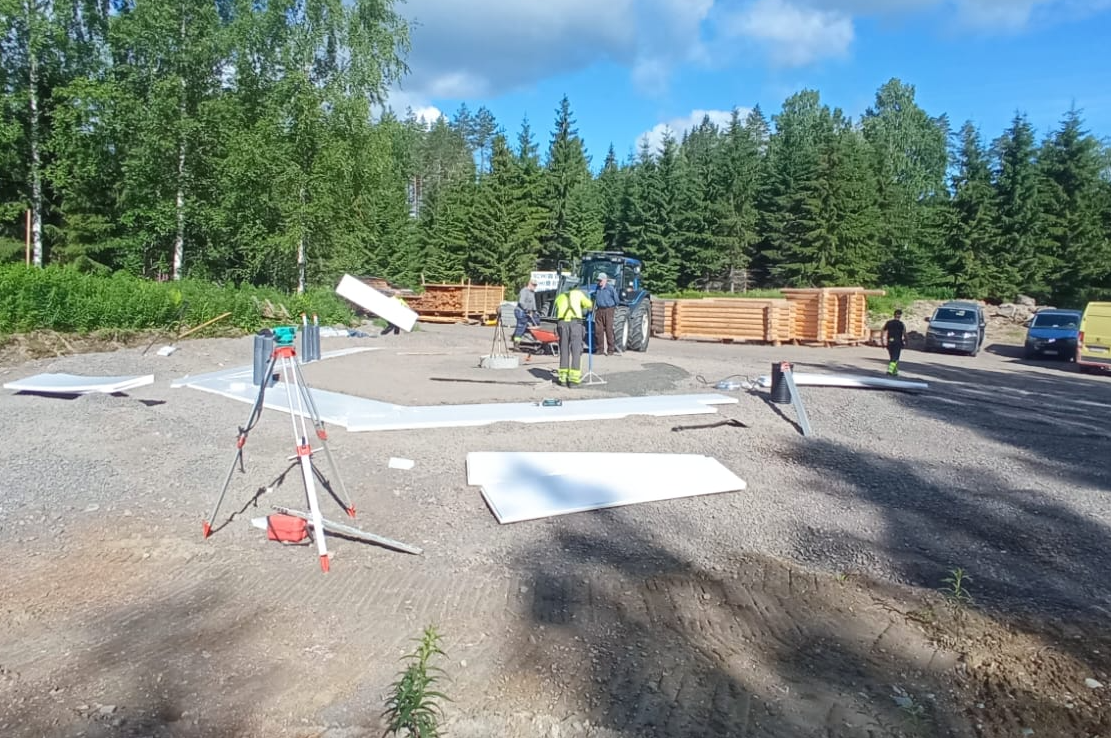

| la 6.6 | Valumuotti ja pohjatyöt | |
| su 7.6 | Valumuotti ja pohjatyöt | |
| la 13.6 | Valumuotti ja pohjatyöt | |
| su 14.6 | Valumuotti ja pohjatyöt | |

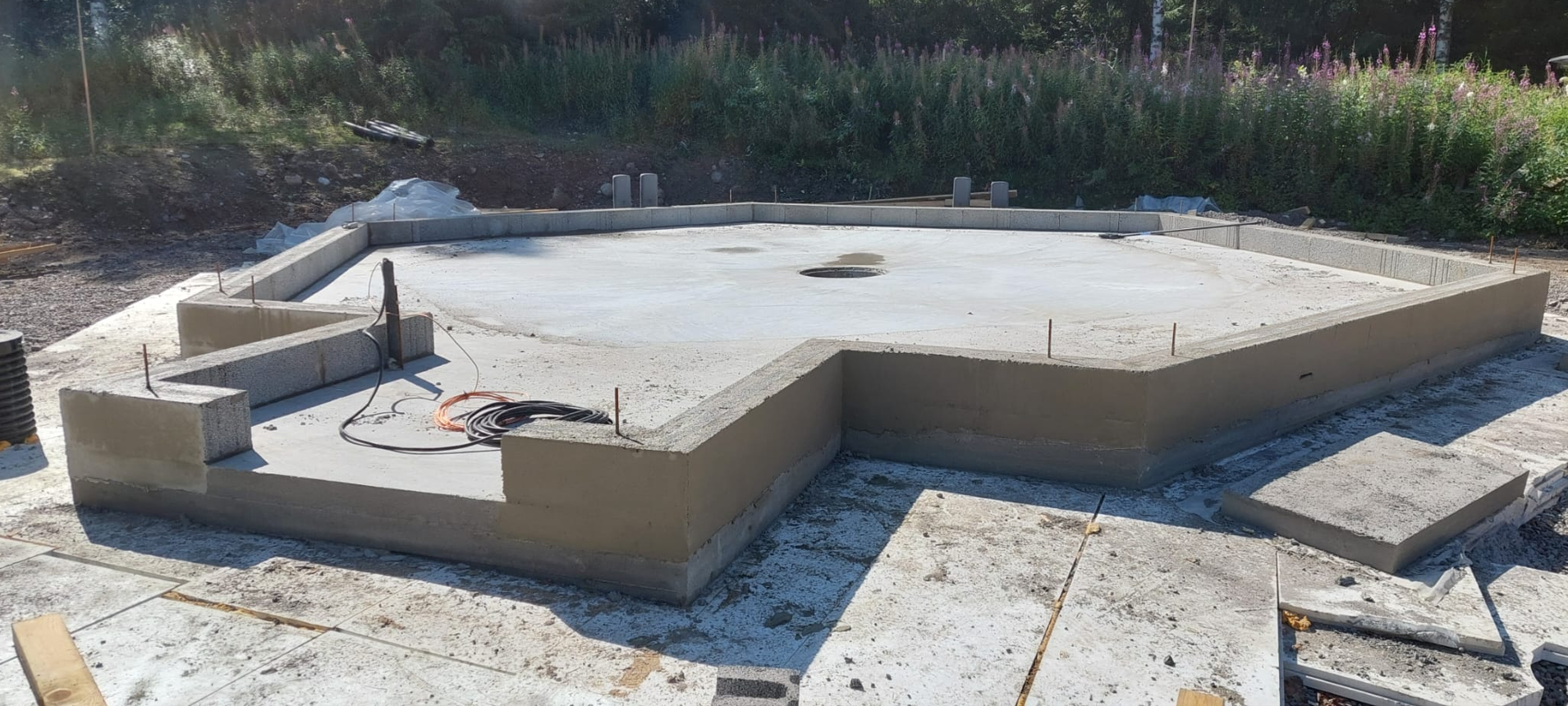

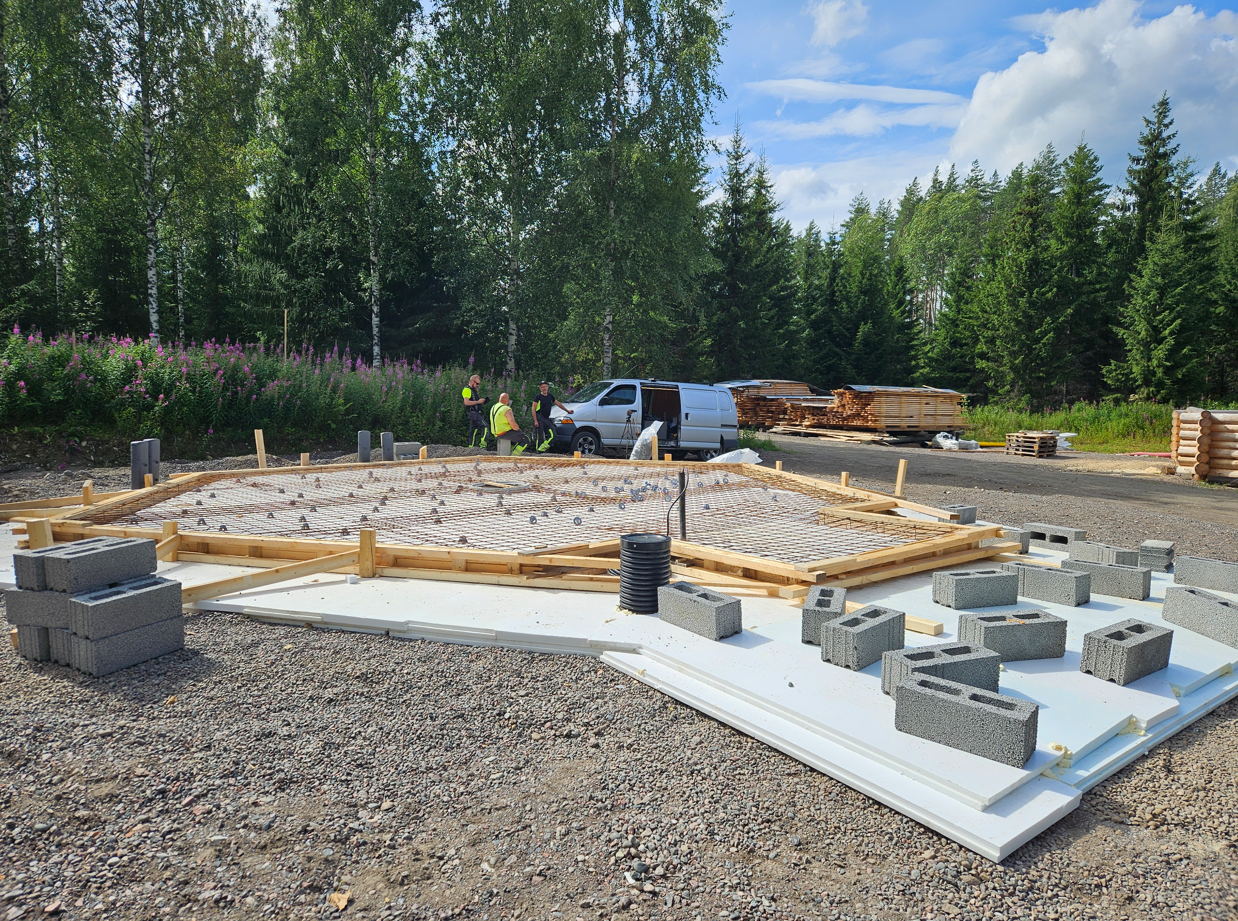

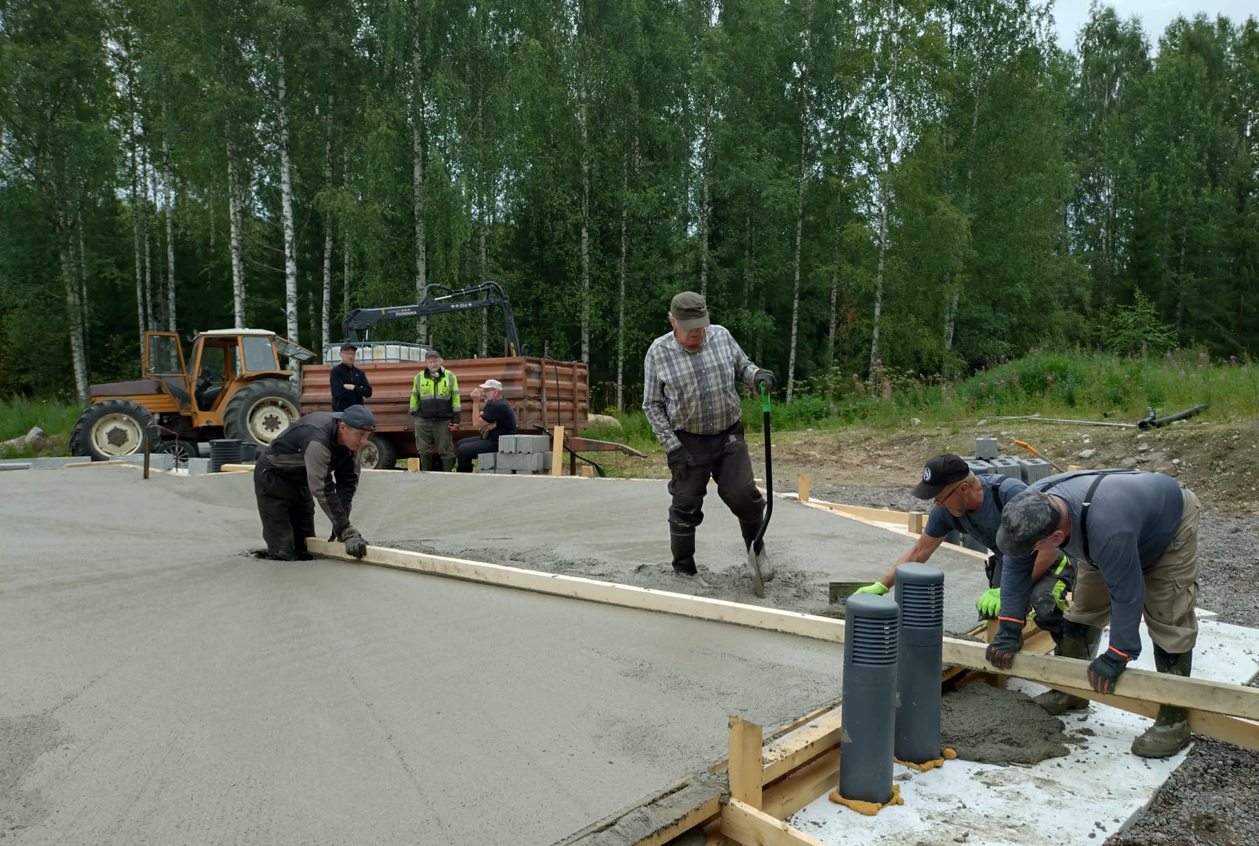

| 15.-16.6 | Valu | |
| Heinä-elokuu | Rungon pystytys & kattovasat |
17.12.2025
Valitettavasti Leader-rahoitushakemuksen käsittely siirtyy vuodelle 2026, koska joulukuun kokouksessa oli enemmän hakemuksia kuin kehysvaroja. Alustava aikataulu vuoden 2026 hakemuksen käsittelylle on 10.3.2026.
11.11.2025
Leader-rahoitushakemus täydennetty ja jätetty käsiteltäväksi. Vielä ei ollut varmaa pystyykö hakemuksen käsittelemään jo Joulukuun kokouksessa vai meneekö päätös vuodelle 2026.
10.11.2025
Rakennuslupa kodalle myönnetty, kerrosala 58m2

25.8.2025
Pieksämäen kaupunginhallitus hyväksyi hankkeelle välirahoituksen sillä ehdolla, että Leader-rahoitushakemus hyväksytään.
6.8.2025

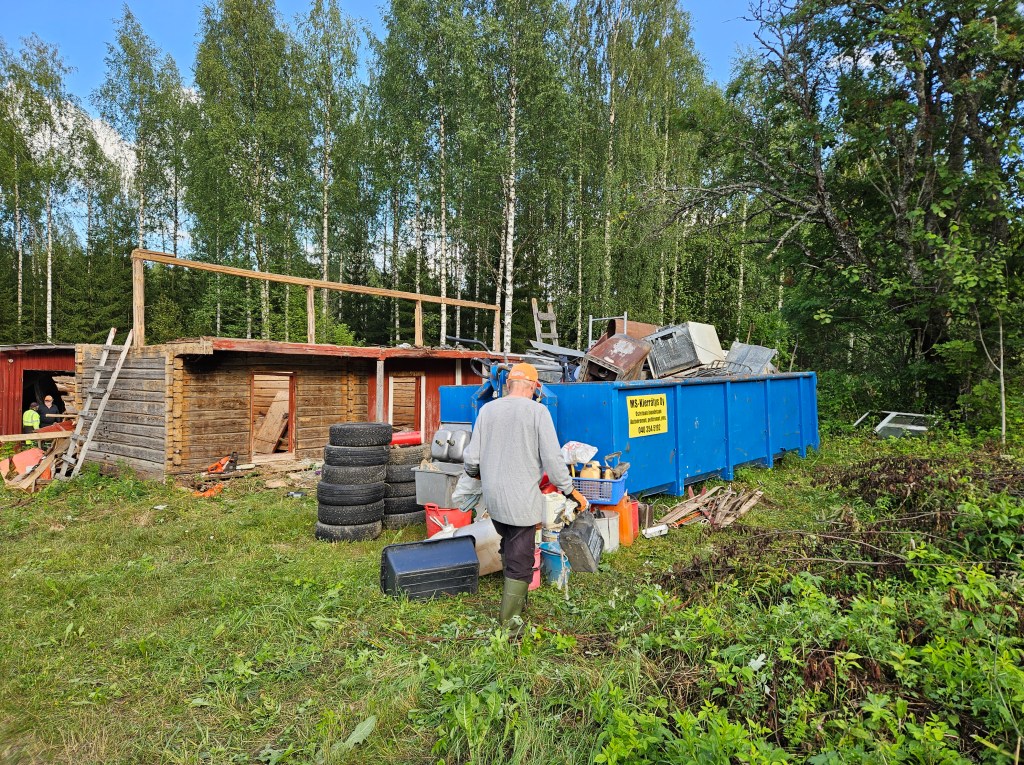

Pidettiin tontilla raivaustalkoot, missä tyhjennettiin kaikki rakennukset, raivattiin kaikki metalliromu lavalla kierrätystä varten ja muu ei hyödynnettävä jäte jäteasemalle vientiä varten.

5.8.2025
Pidettiin pääsuunnittelijan kanssa aloituspalaveri ja käytiin suunniteltava kokonaisuus yhdessä läpi.
15.7.2025
Pidettiin tontin katselmus ja hankkeen suunnitteluilta seuran jäsenten kesken. Tässä tilaisuudessa käytiin läpi hanketta, tulevia toimenpiteitä sekä tärkeänä osana jäsenet pääsivät antamaan mielipiteitä, kommentteja ja ideoita ennen pääsuunnittelijan kanssa pidettävää suunnittelupalaveria.

8.7.2025
Jätettiin Leader-tukihakemus hanketta varten. Rahoitushakemus voi edetä vasta kun rakennuslupa on myönnetty. Samaan aikaan jätettiin hankkeen välirahoitusta varten hakemus Pieksämäen kaupungille, joka käsitellään elokuun lopussa pidettävässä Kaupunginhallituksen kokouksessa.
Leader-rahoitushakemus https://1drv.ms/b/c/378412ccc2855bb4/IQAO7Q2Er5v8RpKdEplyzsArAdnHoPw0mIPyC6bhlUTERt4?e=DGAMiT
24.6.2025

Tehtiin kaupat tontista

Kevät 2025
Kevään aikana hallitus vieraili muun muassa Maavedellä ja Kontiomäessä tutustumassa erilaisiin kotaratkaisuihin. Hallitus valmisteli kotahanketta muun muassa kartoittamalla kodan kokoa sekä tarvittavia toimenpiteitä ja kustannuksia kotahanketta varten.
14.2.2025
Seuran vuosikokouksessa päätettiin aloittaa kotahanke. Hallitukselle myönnettiin valtuudet hakea Leader-rahoitusta enintään 80 000€ hankkeelle. Lisäksi hallitukselle myönnettiin valtuudet hankkia hankkeelle tontti (593-451-3-25).
